อีก3เดือน ‘เขื่อนคลองลาดพร้าว’ ช่วงสายไหมเสร็จเป็นจุดแรก

29.07.18 | 16:09 น.

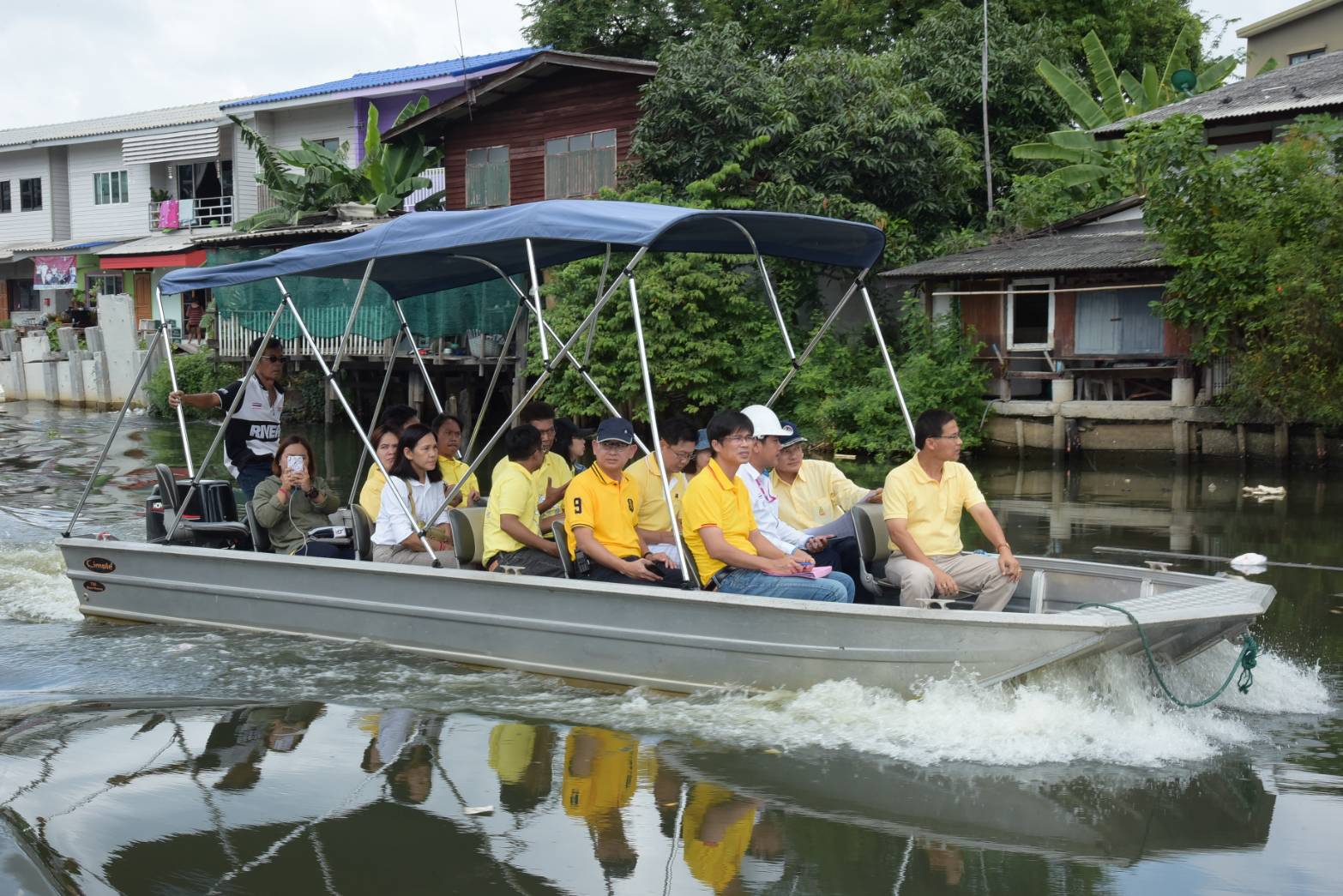

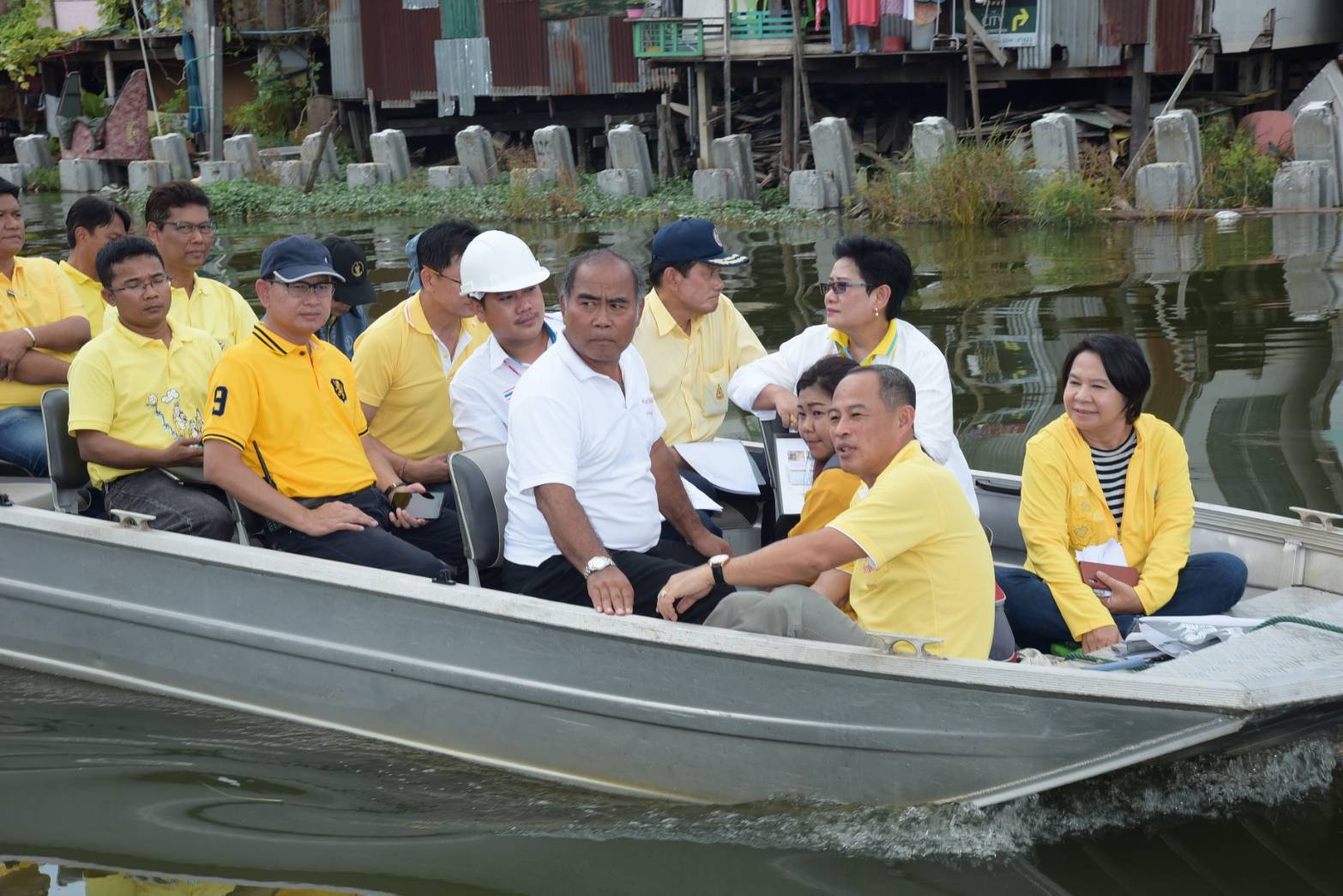

เมื่อวันที่ 29 กรกฎาคม นายจักกพันธุ์ ผิวงาม รองผู้ว่าราชการกรุงเทพมหานคร (กทม.) พร้อมด้วยนายณรงค์ เรืองศรี ผู้อำนวยการสำนักการระบายน้ำ และคณะผู้บริหาร ลงพื้นที่ติดตามความคืบหน้าโครงการก่อสร้างเขื่อนคลองลาดพร้าว โดยลงเรือตรวจตั้งแต่ท่าเรือชั่วคราววัดบางบัว เขตบางเขน จนถึงประตูระบายน้ำคลองสองสายใต้ เขตสายไหม

นายจักกพันธุ์เปิดเผยว่า โครงการก่อสร้างเขื่อนคลองลาดพร้าวเป็นโครงการสำคัญของรัฐบาลในการป้องกันและแก้ไขปัญหาน้ำท่วมขังในพื้นที่กรุงเทพมหานคร มีความยาวทั้งสิ้น 45.3 กิโลเมตร (กม.) ครอบคลุมพื้นที่ 8 เขต ได้แก่ วังทองหลาง ห้วยขวาง ลาดพร้าว จตุจักร บางเขน หลักสี่ ดอนเมือง และสายไหม ขณะนี้มีการส่งมอบพื้นที่ก่อสร้างยาว 22,370 เมตร (ม.) เหลือพื้นที่ยังไม่ได้ส่งมอบอีก 22,931 ม.

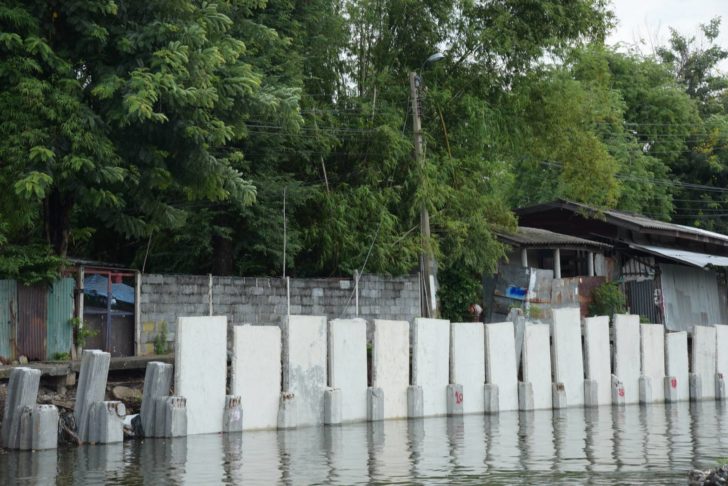

นายจักกพันธุ์กล่าวว่า ปัจจุบันสามารถตอกเสาเข็มได้ 23,276 ต้น จากทั้งหมด 60,000 ต้น คิดเป็นร้อยละ 38.79 ความยาวเขื่อนที่ตอกเสาเข็มได้ 17,605 ม.

Advertisement

“โครงการนี้มีบ้านเรือนประชาชนที่อยู่ในแนวพื้นที่ก่อสร้าง 3,752 หลัง โดยยินยอมเข้าร่วมโครงการ 3,282 หลัง ไม่ยินยอมเข้าร่วมโครงการ 470 หลัง ล่าสุดสามารถดำเนินการรื้อย้ายบ้านได้แล้ว 1,317 หลัง ส่วนที่ยังไม่ได้รื้อย้ายอีก 1,965 หลัง ขณะนี้สำนักงานเขตในพื้นที่โครงการอยู่ระหว่างสร้างความเข้าใจกับประชาชน” นายจักกพันธุ์กล่าว และว่า อย่างไรก็ตาม เมื่อโครงการแล้วเสร็จจะเพิ่มพื้นที่รองรับน้ำได้มากขึ้น จากเดิมคลองลาดพร้าวกว้างประมาณ 15-20 ม. จะกว้างมากขึ้นถึง 35 ม. ส่วนระดับความลึกเดิมต่ำกว่าระดับน้ำทะเลปานกลาง 1 ม. เมื่อขุดลอกคลองจะต่ำกว่าระดับน้ำทะเลปานกลาง 3 ม. ประสิทธิภาพในการระบายน้ำลงสู่แม่น้ำเจ้าพระยาจะสูงขึ้น ที่สำคัญสามารถแก้ไขปัญหาน้ำเน่าเสียได้

นายจักกพันธุ์กล่าวอีกว่า จากการลงพื้นที่ติดตามความคืบหน้า พบว่าพื้นที่ก่อสร้างเขื่อนบริเวณเขตสายไหม ซึ่งมีความยาว 7 กม. ขณะนี้ประชาชนที่บ้านเรือนอยู่ในแนวพื้นที่โครงการได้ให้ความร่วมมือย้ายออกหมดแล้ว คาดว่าอีก 3 เดือน เขื่อนบริเวณดังกล่าวจะแล้วเสร็จ เป็นพื้นที่ต้นแบบในการพัฒนาคลองลาดพร้าวต่อไปอีก 3 เดือน
